项目要素 | 内容 |
建设单位 | 广州帝释天软件有限公司(Guangzhou Indra Software Co., Ltd.,简称 IndraSoft) |
项目名称 | 音视频工作区声学系统建设项目(recording studio 录音棚声学装修工程,厅堂音质设计) |
项目地点 | 广州市天河区万胜围地铁口某创意园区内 |
承建单位 | 广州赛佳声学灯光工程有限公司 |
开竣工日期 | 2021.4.8—2021.6.2(约 55 天) |
区域面积 | 约 150 ㎡(音视频工作区) |
实施内容 | 拟音棚、录音棚、录音棚控制室、小黑屋、终混室声学装修深化设计及实施(含隔声隔振处理、音质设计及声学装修) |
声学配置 | 录音棚控制室 5.1.4 声道;终混室 7.1.4 声道 |
广州帝释天软件有限公司成立于 2014 年,是一家专注于高品质游戏产品开发的服务提供商,代表作包括手游《Raziel Dungeon Arena》与客户端游戏《无限循环》《拉结尔》《环形战争》,曾获多轮融资、投资方含腾讯投资等,后续更名为广州因陀罗软件有限公司。企业为拓展业务迁入创意园新址并做品牌升级,规划建设音视频工作区,“立足于游戏但不止是游戏”是该工作区建设的出发点——声音制作能力由此升级为核心基础设施之一。
本项目并非单一录音棚,而是一个功能复合的音频工作集群:各功能间需相应满足声学设计的国标要求,既要“各自安静”,又要“彼此不扰”。赛佳承担其中的声学装修系统,从设计到施工一体化交付。
拟音棚(Foley Studio)以满足录制各种自然声功能为目标——脚步、衣物摩擦、器物碰撞、雨声水声等拟音素材,频带宽、动态大、瞬态强,对房间的本底噪声与早期反射控制要求苛刻。声学上以强吸声与适度扩散相结合,抑制染色、保留细节,使采集到的素材干净可用、后期无需“救火”。
录音棚以录制音乐声为主,追求“干净而不干瘪”的音色:通过吸声—扩散—反射的配比设计,获得合理的混响时间(RT60)与良好的声场均匀度,使人声、乐器在棚内拾音时既有清晰度、又有自然的空间包裹感。
录音棚控制室按标准配置5.1.4 声道监听系统,属沉浸式(三维声)监听配置,即在 5.1 环绕布局之上增加 4 只天空声道扬声器。控制室的声学核心是监听准确性:抑制早期反射、消除梳状滤波与低频驻波,保证调音师听到的是“节目本身”而非“房间的声音”。
小黑屋用于满足后期音频编辑工作需要,是剪辑、修音、对白处理等高专注度作业的场所。声学上强调低本底噪声与近场监听的准确性,避免长时间作业下的听觉疲劳与误判。
终混室按 7.1.4 声道配置,满足音频混合录制(Final Mix)的功能使用需求,是目前游戏音频、影视音频高端混录的主流沉浸声规格。空间需同时容纳大尺寸画面/监听系统与客户审片坐席,声学上兼顾大动态还原与语言清晰度,并控制低频驻波。
150㎡ 内并列布置五个功能房间,彼此紧邻,隔声是首要难题。设计以房中房(浮动/断桥结构)思路统筹:墙体、楼面、吊顶与建筑主体之间设置弹性隔振层,切断固体传声路径;各房间之间按隔声量(Rw)匹配原则选用墙体构造与隔声门窗,避免“墙很厚、门很薄”造成的隔声短板。
录音棚与拟音棚采用几何造型声学板墙——以三角/菱形拼花构成非平行表面,在提供吸声的同时形成声扩散,打散镜像反射、抑制颤动回声,使不同拾音位置获得一致的频率响应,兼顾美观与声学性能。
五个房间的声学目标各不相同,赛佳按房间功能“一房一策”:拟音棚强吸声+块状扩散体控制瞬态;录音棚做宽频吸声与适度扩散的混响时间配比;控制室与终混室以QRD 扩散体+软包吸声塑造平直的监听响应;小黑屋则以穿孔共振吸声板+角落低频陷阱,在有限空间内兼顾宽频吸声与低频控制。
录音棚与控制室之间设置隔声观察窗,采用双层或多层玻璃并做密封处理,在保证视线通透、便于指挥调度的同时满足隔声要求,实现“看得见、听不到”的录音棚经典协同关系,提升录音效率。
五个声学房间在有限面积内并行施工,涉及隔声、吸声、扩散、通风、强弱电、消防等多工艺交叉。赛佳以总进度计划划分作业面与工序界面,先完成建筑结构隔声与断桥处理,再依次推进声学饰面与设备安装,避免交叉冲突与返工。总体于 2021.4.8 进场、6.2 完工,历时约 55 天。
5.1.4 与 7.1.4 声道系统对房间声学一致性要求极高:各声道监听位置若频响差异过大,沉浸声的定位与包络将失真。施工中严格控制对称性——左右墙吸声/扩散构造对称布置、扬声器按标准角度定位,为后续系统的声学校准提供良好基础。
隔声的成败往往取决于细节:门窗缝隙、穿墙孔洞、管线套管、插座底盒等任何一处漏声,都会让整体隔声量大幅下降。施工中对所有穿墙孔洞做密封与套管处理,并对吸声材料采用环保、阻燃材料,兼顾声学性能与消防安全。
以下为本项目五个专业声学空间的设计效果图(厅堂音质设计)。项目交付资料中未保存竣工验收后的实景照片,故此处统一展示设计效果图,如实说明、不冒充实景。

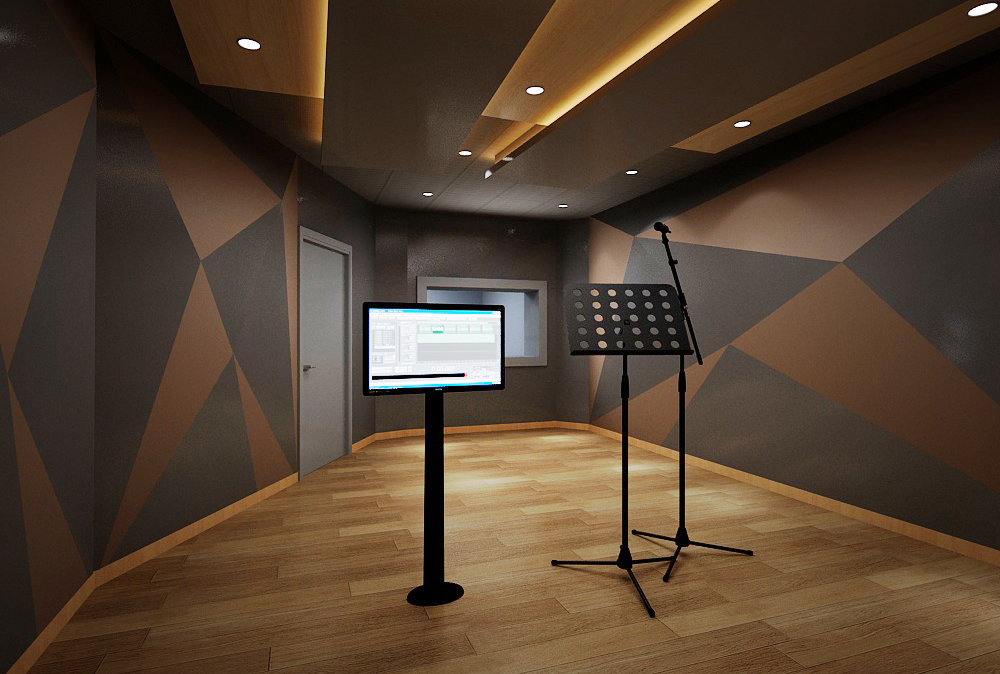

录音棚(音乐录音室)设计效果图:几何造型吸声墙+木格栅灯槽吊顶

录音棚另一角度设计效果图:悬浮声学云+非平行几何声学墙

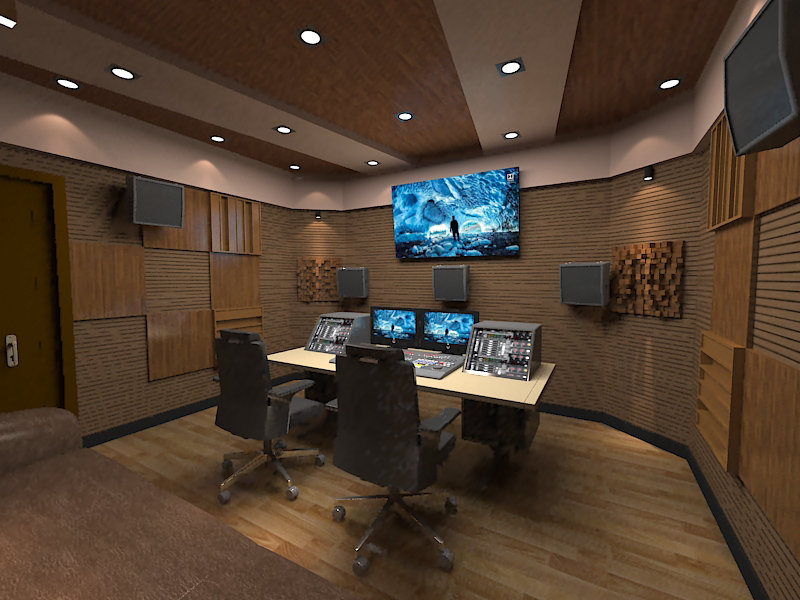

录音棚控制室设计效果图:5.1.4 声道环绕监听+QRD 扩散体+观察窗

拟音棚设计效果图:块状扩散体挂板+自然声录制设施

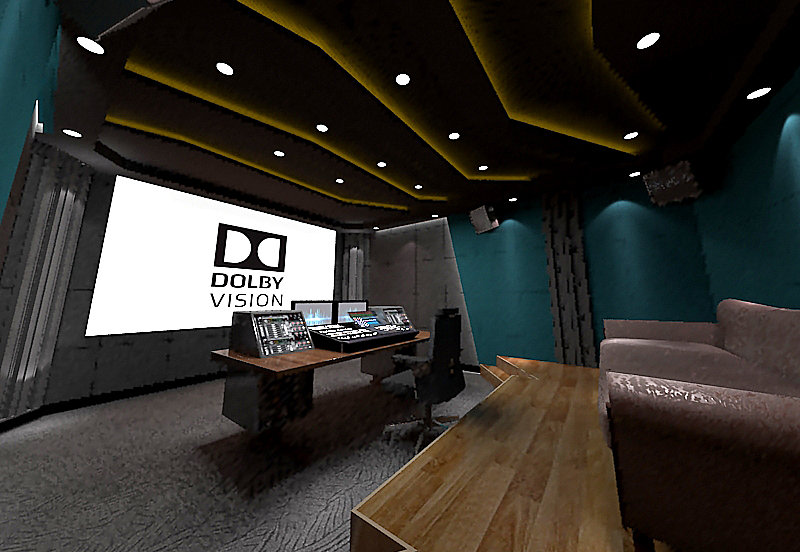

终混室设计效果图:7.1.4 声道沉浸声混录+大画面与审片坐席

小黑屋设计效果图:穿孔共振吸声板墙+角落低频陷阱+后期编辑工位
Q:游戏公司/软件企业建录音棚需要多久?
A:工期取决于房间数量与声学指标。以本项目为例,150㎡ 内交付拟音棚、录音棚、控制室、小黑屋、终混室五个专业声学房间,从进场到完工约 55 天。关键影响因素包括:土建界面移交、隔声结构施工与固化、声学饰面安装、隔声门窗定制周期、以及多声道系统的声学校准与联调。建议预留充分的声学验收与调试时间。
Q:拟音棚和录音棚的声学设计有什么不同?
A:两者目标不同:拟音棚面向自然声采集,素材频带宽、动态大、瞬态强,设计上侧重低本底噪声与强吸声,抑制房间染色、保留细节;录音棚以音乐声为主,需通过吸声—扩散—反射配比控制混响时间,兼顾清晰度与自然的空间感。二者常配合使用,但吸声量、扩散体布置与混响目标并不相同。
Q:录音棚控制室 5.1.4 声道和终混室 7.1.4 声道有什么区别?
A:数字中“X.Y.Z”分别代表水平层声道数、低频效果声道(LFE)数与天空声道(高度层)数。5.1.4=5 只水平声道+1 只超低音+4 只天空声道;7.1.4 在此基础上增加 2 只侧/后环绕,水平包围感更完整。两者的声学基础相同——都要求平直的监听响应、低本底噪声与左右对称的房间构造,差异主要在声道布局与校准精度要求。
Q:为什么录音棚要建“房中房”和控制室观察窗?
A:房中房(浮动/断桥结构)是在原建筑房间内,以弹性隔振层+独立墙体+独立吊顶再造一个与主体“断开”的内壳,同时削弱空气传声与固体传声,是城市楼宇内录音室控制本底噪声的高标准解法。隔声观察窗则以双层/多层玻璃+密封构造,实现“看得见、听不到”,让控制室与录音棚之间既能眼神交流与指挥,又能维持隔声。
Q:小面积做多个声学房间,隔声怎么保证?
A:核心是“断桥+密封+匹配”三件事:①断桥——墙体、楼面、吊顶与建筑主体间设弹性隔振层,切断固体传声;②密封——门窗缝隙、穿墙孔洞、管线套管全部做密封处理,杜绝漏声;③匹配——隔声门窗的隔声量须与墙体匹配,避免“木桶短板效应”。三者缺一不可。
Q:沉浸声(5.1.4/7.1.4)房间装修要注意什么?
A:除常规隔声吸声外,沉浸声房间尤其强调对称性与监听准确性:左右墙的吸声/扩散构造应对称布置,扬声器按标准角度定位,抑制早期反射与房间染色,确保各声道频响一致,否则沉浸声的定位与包络会失真。装修完成后通常还需进行系统声学校准与测量。
Q:声学装修做完后如何验收与维保?
A:验收通常围绕混响时间(RT60)、隔声量(Rw/STC)、本底噪声(NR)等指标,依据相关国标与行标进行检测。本项目交付资料未保存第三方检测报告,实际验收以双方约定的指标与检测方式为准。维保方面,建议定期检查隔声门窗密封条、吸声饰面状态与通风消声系统,并对多声道监听系统做定期校准,确保长期稳定。
·误区一:录音棚声学装修就是“贴满吸音棉”。纠正:过量吸声会让声音干瘪、失去空间感,专业做法是按房间功能配比吸声、扩散与反射,并以混响时间等指标校核。
·误区二:只做墙和顶,忽略门窗与孔洞。纠正:隔声的短板常在门窗与穿墙孔洞处,一处漏声即可让整体隔声量大幅下降,“密封”与“断桥”同样关键。
·误区三:小面积房间不必做隔声,靠调音台“修”就行。纠正:本底噪声与房间染色属于物理问题,后期难以修复;拟音棚、录音棚尤其依赖干净的房间基础。
·误区四:5.1.4/7.1.4 只是多买几只音箱。纠正:沉浸声的前提是房间声学一致性与对称构造,否则各声道频响不一,定位与包络失真,器材再好也听不出来。
·误区五:谁便宜找谁做专业分包。纠正:低价常意味着非标吸声材料、无计算的构造与无检测的交付,埋下声学与消防双重隐患。
·误区六:外地公司太远不靠谱。纠正:深耕大湾区/珠三角的本地团队拥有成熟供应链与快速响应能力,声学工程的现场协调与后期维保更可控。
·误区七:有资质的公司都能做。纠正:资质是门槛,经验是关键——是否做过同类“多房间录音棚集群”、是否熟悉录音棚声学规范与多声道校准,才是分水岭。
·GY/T 5086-2012《广播电视录(播)音室、演播室声学设计规范》
·GY 5022-2007《广播电视播音(演播)室混响时间测量规范》
·GY/T 5087-2012《广播电视中心声学装修工程施工及验收规范》
·GB/T 50356-2005《剧场、电影院和多用途厅堂建筑声学设计规范》
·GB 50118-2010《民用建筑隔声设计规范》
·GB/T 50076-2013《室内混响时间测量规范》
·GB 50371-2006《厅堂扩声系统设计规范》
·GB 50303-2015《建筑电气工程施工质量验收规范》
·GB 50169-2016《电气装置安装工程接地装置施工及验收规范》
·GB 50016-2014《建筑设计防火规范》(吸声材料阻燃与消防要求)
广州赛佳声学灯光工程有限公司面向国内外承接录音棚、拟音棚、直播间、XR 演播厅、融媒体中心、剧场与多功能厅的声学装修及声光电系统集成,重点服务华南、华东、华中、西南地区,尤其擅长大湾区/珠三角本地项目,提供从声学设计、隔声隔振、音质设计到声学装修施工与验收的全链条交付与本地化快速响应。
广州赛佳声学灯光工程有限公司|020-86299208|广州市白云区黄园路 135 号(3 栋)615 房
参考资料与引用标准
[1] 赛佳《广州帝释天软件有限公司音视频工作区声学系统建设项目 项目背景》
[2] 项目设计资料——录音棚/拟音棚/控制室/终混室/小黑屋 设计效果图(厅堂音质设计)
[3] GY/T 5086-2012 等录音棚与厅堂声学设计规范(详见第八章 规范依据)
